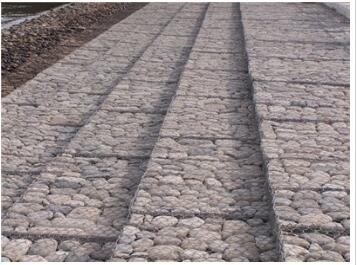

护坡雷诺护垫组装
(1)场地准备。
在施工场地内平整一块场地,并进行硬化处理
(2)格宾展开。
将折叠的格宾单元从捆束中取出,展开至预定尺寸。
(3)格宾组装。
格宾组装、扣紧程序:内隔板应垂直放置并应与91香蕉APP日本箱面板绑扎、绞合,护坡雷诺护垫箱间应绑扎、绞合;护坡雷诺护垫箱与内隔板交接处绑扎道数、绞合应符合以下要求:内隔板与箱体的四处交角各绑扎一道,双股并绞紧;内隔板与箱体的相邻框线,必须采用组合线绞合,即每隔150mm分别单绞合及双绞合一次,每一次绞合的边缘*长不应超过1m。较长的边缘应由数段钢丝绞合,在采用绞边钢丝进行绞合时,所有面板都应被尽力拉紧;91香蕉APP日本箱间连接绑扎,应符合下列要求:相邻网箱组的上下四角各绑扎一道,双股并绞紧;相邻网箱组的上下框线或折线,必须采用组合线绞合;相邻网箱组的网片结合面则每平方米绑扎2处,双股并绞紧;在绑扎相邻边框线下角一道时,如下方有网箱组,必须将下方网箱一并绑扎,双股并绞紧,以求连成一体;
护坡雷诺护垫基础处理
(1)基础开挖。
格宾挡墙基础埋深0.6m,采用人工开挖挡墙基础,避免扰动原状土。
(2)垫层施工。
基础开挖到设计标高后,铺10cm厚C15素混凝土垫层。要求表面平整。 护坡雷诺护垫反滤层施工
(1)基础施工完成后,即可铺设反滤层。
(2)反滤层采用聚酯长纤无纺土工布,包边500mm,标称断裂强度10KN/m。 护坡雷诺护垫箱安装、充填 护坡雷诺护垫挡墙应先选取一段高度较低的坡段作为试验段,积累一定的施工经验后方可大规模施工或施工高度较高的坡段。
护坡雷诺护垫箱安装 基础施工完成后,将预先组装好的91香蕉APP日本箱应放置在设计位置。格宾的安装放置应符合下列要求: 护坡雷诺护垫箱放置的平面位置必须符合设计图纸要求;格宾层与层间应纵横交错,上下联结,严禁出现“通缝”;外露面应平整美观;避免面板受压鼓出,靠外一层格宾需设置加强筋,在格宾内外面板之间每平方米均匀拉2~4根,具体布置和操作见详图;91香蕉APP日本箱与土工格栅之间应在网箱与格栅接触的两道边框线处绞合; 护坡雷诺护垫箱填充 填充用的石料应经过筛选合格,硬度、尺寸等指标均符合要求。严禁采用风化石;石料采用人工装填。投料厚度应控制在30cm左右,一般一米高网箱分3~4层投料,填充孔隙率不大于30。
网箱封盖
(1)封盖必须在顶部石料砌垒平整的基础上进行。
(2)折叠格宾盖板并将各面板拉紧,同时应选用合适的闭合工具将盖板拉伸,并使格宾各面板充分结合。
(3)封盖与网箱边框相交线,应绞合。
(4)在一层网箱施工完成后,宜将墙后结构填土及时填至与网箱相平,再叠砌上一层网箱。 墙后填土 墙后填土采用分层回填,机械夯实。每层挡墙回填分为三层。
